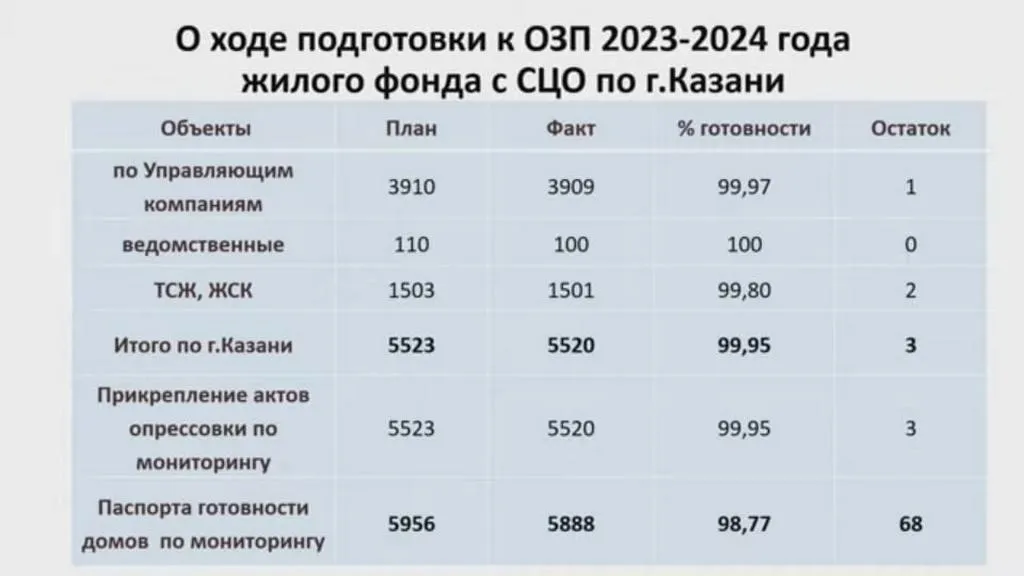

В Казани 5888 многоквартирных домов из 5956, или 98,77%, получили паспорта готовности к новому отопительному сезону. Остаться без тепла при наступлении холодов рискуют жители 68 домов. Об этом сегодня на деловом понедельнике сообщил замруководителя исполкома города Искандер Гиниятуллин.
Докладчик напомнил, что для потребителей срок получения документов истек 15 сентября. «68 многоквартирных домов не имеют паспортов готовности к зиме. Ежегодно затягивают их оформление ТСЖ, управляющие одним — максимум двумя домами. Казалось бы, ничего не мешает сконцентрироваться на этой задаче, но из года в год повторяется одно и тоже. Напоминание, предупреждение, представление прокуратуры, приходится даже обращаться в суд, чтобы принудить руководителей организаций вплотную заниматься своими обязанностями», — посетовал Гиниятуллин.
Среди отличившихся в худшую сторону замруководителя Исполкома назвал ТСЖ «Казанка» (обслуживает дом №77/2 по ул.Чистопольской) и ЖСК «Заря-17» (дом №10 по ул.Кулахметова). «Там поздно начали ремонт системы отопления, в связи с этим эти дома еще не прошли опрессовку», — разъяснил ситуацию Гиниятуллин.

«Также приходится уговаривать руководителей ведомств и организаций, имеющих на своем балансе жилые дома, общежития. К сожалению, каждый год руководители организаций забывают о необходимости своевременного ремонта и подготовки своих объектов. Незаконченные работы приводят к просрочке оформления готовности зданий к зиме», — добавил докладчик.
Руководитель исполкома города Рустем Гафаров назвал ТСЖ и ЖСК, не подготовившиеся в срок к новому отопительному сезону, нарушителями. По его словам, вопрос нужно решать совместно с прокуратурой и жилищной инспекцией.
Что касается соцобъектов, то, по словам Гиниятуллина, все 635 учреждений образования и 116 объектов здравоохранения готовы к отопительному сезону и при необходимости тепло в эти объекты могут пустить досрочно.
Гиниятуллин напомнил, что отопительный сезон в Казани начнется при достижении среднесуточной температуры наружного воздуха +8 градусов в течение 5 дней. После объявления старта отопительного сезона 2-3 недели потребуется на отладку оборудования как у потребителей, так и у теплоснабжающих организаций.
Казанцы смогут подать заявки в системе «Открытая Казань», где будет размещен специальный баннер «Пуск тепла». Кроме того, в этот период в администрациях районов и в Комитете ЖКХ Исполкома Казани будут работать горячие линии.

Всего на сегодня к пуску тепла готовы три ТЭЦ и три крупные районные котельные «Савиново», «Горки», «Азино», а также 128 котельных АО «Казэнерго» и круглогодичная котельная №204 Минобороны в Военном городке, 33.
К отопительному сезону технически готовы 53 ведомственные котельные, обогревающие более 200 многоквартирных домов и учреждений соцсферы. Крайний срок получения паспортов для теплоснабжающих организаций — 1 ноября.

Перед началом нового отопительного сезона в городе заменили и реконструировали более 41 км тепловых сетей и сетей горячего водоснабжения, проведена успешная опрессовка 1900 км магистральных и внутриквартальных тепловых сетей.
Замруководителя Исполкома сообщил, что в этом году выполнена модернизация трех котельных «Казэнерго» по адресам: ул. Курчатова, 5, ул. Жуковского, 5, ул. Тополевая, 6. Всего же за 5 лет в столице РТ обновили 26 котельных.
В этом году при поддержке республики вводятся в эксплуатацию две блочно-модульные котельные — на ул. Толстого, которая отапливает 4 дом и встроенный детский сад, и на ул.Южно-Промышленной, которая обслуживает 7 многоквартирных домов. Они будут использоваться взамен старых котельных, которые уже изношены и неэффективны.
